2009年監理工程師考試《案例分析》試卷及答案

發布時間:2014-02-25 共1頁

  第一題

  某工程監理合同簽訂后,監理單位負責人對該項目監理工作提出以下5點要求:
 ?。?)監理合同簽訂后的30天內應將項目監理機構的組織形式、人員構成及總監理工程師的任命書面通知建設單位;(2)監理規劃的編制要依據:建設工程的相關法律、法規,項目審批文件、有關建設工程項目的標準、設計文件、技術資料,監理大綱、委托監理合同文件和施工組織設計;(3)監理規劃中不需編制有關安全生產監理的內容,但需針對危險性較大的分部分項工程編制監理實施細則;(4)總監理工程師代表應在第一次工地會議上介紹監理規劃的主要內容,如建設單位未提出意見,該監理規劃經總監理工程師批準后可直接報送建設單位;(5)如建設單位設計方案有重大修改,施工組織設計、方案等發生變化,總監理工程師代表應及時主持修訂監理規劃的內容,并組織修訂相應的監理實施細則。
  總監理工程師提出了建立項目監理組織機構的步驟(見圖1-1),并委托給總監理工程師代表以下工作:(1)確定項目監理機構人員崗位職責,主持編制監理規劃;(2)簽發工程款支付證書,調解建設單位與承包單位的合同爭議。

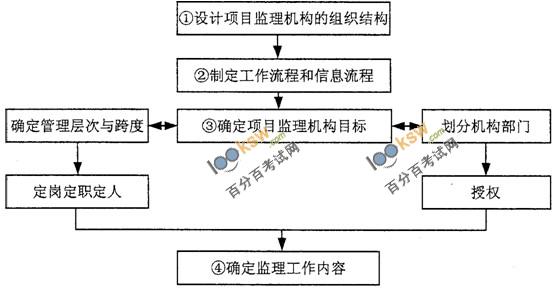

圖1-1建立項目監理組織機構步驟框圖

  在編制的項目監理規劃中,要求在監理過程中形成的部分文件檔案資料如下:(1)監理實施細則;(2)監理通知單;(3)分包單位資質材料;(4)費用索賠報告及審批;(5)質量評估報告。

  問題:
  1.指出監理單位負責人所提要求中的不妥之處,寫出正確作法。
  2.寫出圖1-1中①~④項工作的正確步驟。
  3.指出總監理工程師委托總監理工程師代表工作的不妥之處,寫出正確作法。
  4.寫出項目監理規劃中所列監理文件檔案資料在建設單位、監理單位保存的時限要求。

  第二題

  某實行監理的工程,實施過程中發生下列事件:
  事件1:建設單位于2005年11月底向中標的監理單位發出監理中標通知書,監理中標價為280萬元;建設單位與監理單位協商后,于2006年1月10日簽訂了委托監理合同。監理合同約定:合同價為260萬元;因非監理單位原因導致監理服務期延長,每延長一個月增加監理費8萬元;監理服務自合同簽訂之日起開始,服務期26個月。
  建設單位通過招標確定了施工單位,并與施工單位簽訂了施工承包合同,合同約定:開工日期為2006年2月10日,施工總工期為24個月。
  事件2:由于吊裝作業危險性較大,施工項目部編了專項施工方案,并送現場監理員簽收。吊裝作業前,吊車司機使用風速儀檢測到風力過大,拒絕進行吊裝作業。
  施工項目經理便安排另一名吊車司機進行吊裝作業,監理員發現后立即向專業監理工程師匯報,該專業監理工程師回答說:這是施工單位內部的事情。
  事件3:監理員將施工項目部編制的專項施工方案交給總監理工程師后,發現現場吊裝作業吊車發生故障。為了不影響進度,施工項目經理調來另一臺吊車,該吊車比施工方案確定的吊車噸位稍小,但經安全檢測可以使用。監理員立即將此事向總監理工程師匯報,總監理工程師以專項施工方案未經審查批準就實施為由,簽發了停止吊裝作業的指令。施工項目經理簽收暫停令后,仍要求施工人員繼續進行吊裝??偙O理工程師報告了建設單位,建設單位負責人稱工期緊迫,要求總監理工程師收回吊裝作業暫停令。
  事件4:由于施工單位的原因,施工總工期延誤5個月,監理服務期達30個月。
  監理單位要求建設單位增加監理費32萬元,而建設單位認為監理服務期延長是施工單位造成的,監理單位對此負有責任,不同意增加監理費。

  問題:
  1.指出事件1中建設單位作法的不妥之處,寫出正確作法。
  2.指出事件2中專業監理工程師的不妥之處,寫出正確作法。
  3.指出事件2和事件3中施工項目經理在吊裝作業中的不妥之處,寫出正確作法。
  4.分別指出事件3中建設單位、總監理工程師工作中的不妥之處,寫出正確作法。
  5.事件4中,監理單位要求建設單位增加監理費是否合理?說明理由。

  第三題

  某實行監理的工程,建設單位與總承包單位按《建設工程施工合同(示范文本)》簽訂了施工合同,總承包單位按合同約定將一專業工程分包。
  施工過程中發生下列事件:
  事件1:工程開工前,總監理工程師在熟悉設計文件時發現部分設計圖紙有誤,即向建設單位進行了口頭匯報。建設單位要求總監理工程師組織召開設計交底會,并向設計單位指出設計圖紙中的錯誤,在會后整理會議紀要。
  在工程定位放線期間,總監理工程師指派專業監理工程師審查《分包單位資格報審表》及相關資料,安排監理員到現場復驗總承包單位報送的原始基準點、基準線和測量控制點。
  事件2:由建設單位負責采購的一批材料,因規格、型號與合同約定不符,施工單位不予接收保管,建設單位要求項目監理機構協調處理。
  事件3:專業監理工程師現場巡視時發現,總承包單位在某隱蔽工程施工時,未通知項目監理機構即進行隱蔽。
  事件4:工程完工后,總承包單位在自查自評的基礎上填寫了工程竣工報驗單,連同全部竣工資料報送項目監理機構,申請竣工驗收??偙O理工程師認為施工過程均按要求進行了驗收,便簽署了竣工報驗單,并向建設單位提交了竣工驗收報告和質量評估報告,建設單位收到該報告后,即將工程投入使用。

  問題:
  1.分別指出事件1中建設單位、總監理工程師的不妥之處,寫出正確作法。
  2.事件1中,專業監理工程師在審查分包單位的資格時,應審查哪些內容?
  3.針對事件2,項目監理機構應如何協調處理?
  4.針對事件3,寫出總承包單位的正確作法。
  5.分別指出事件4中總監理工程師、建設單位的不妥之處,寫出正確作法。

  第四題

  某實行監理的工程,建設單位通過招標選定了甲施工單位,施工合同中約定:
  施工現場的建筑垃圾由甲施工單位負責清除,其費用包干并在清除后一次性支付;
  甲施工單位將混凝土鉆孔灌注樁分包給乙施工單位。建設單位、監理單位和甲施工單位共同考察確定商品混凝土供應商后,甲施工單位與商品混凝土供應商簽訂了混凝土供應合同。

  施工過程中發生下列事件:
  事件1:甲施工單位委托乙施工單位清除建筑垃圾,并通知項目監理機構對清除的建筑垃圾進行計量。因清除建筑垃圾的費用未包含在甲、乙施工單位簽訂的分包合同中,乙施工單位在清除完建筑垃圾后向甲施工單位提出費用補償要求。隨后,甲施工單位向項目監理機構提出付款申請,要求建設單位一次性支付建筑垃圾清除費用。
  事件2:在混凝土鉆孔灌注樁施工過程中,遇到地下障礙物,使樁不能按設計的軸線施工。乙施工單位向項目監理機構提交了工程變更申請,要求繞開地下障礙物進行鉆孔灌注樁施工。
  事件3:項目監理機構在鉆孔灌注樁驗收時發現,部分鉆孔灌注樁的混凝土強度未達到設計要求,經查是商品混凝土質量存在問題。項目監理機構要求乙施工單位進行處理,乙施工單位處理后,向甲施工單位提出費用補償要求。甲施工單位以混凝土供應商是建設單位參與考察確定的為由,要求建設單位承擔相應的處理費用。

  問題:
  1.事件1中,項目監理機構是否應對建筑垃圾清除進行計量?是否應對建筑垃圾清除費簽署支付憑證?說明理由。
  2.事件2中,乙施工單位向項目監理機構提交工程變更申請是否正確?說明理由。寫出項目監理機構處理該工程變更的程序。
  3.事件3中,項目監理機構對乙施工單位提出要求是否妥當?說明理由。寫出項目監理機構對鉆孔灌注樁混凝土強度未達到設計要求問題的處理程序。
  4.事件3中,乙施工單位向甲施工單位提出費用補償要求是否妥當?說明理由。甲施工單位要求建設單位承擔相應的處理費用是否妥當?說明理由。

  第五題

  某實行監理的工程,施工合同價為15000萬元,合同工期為18個月,預付款為合同價的20%,預付款自第7個月起在每月應支付的進度款中扣回300萬元,直至扣完為止,保留金按進度款的5%從第1個月開始扣除。
  工程施工到第5個月,監理工程師檢查發現第3個月澆筑的混凝土工程出現細微裂縫。經查驗分析,產生裂縫的原因是由于混凝土養護措施不到位所致,須進行裂縫處理。為此,項目監理機構提出:"出現細微裂縫的混凝土工程暫按不合格項目處理,第3個月已付該部分工程款在第5個月的工程進度款中扣回,在細微裂縫處理完畢并驗收合格后的次月再支付"。經計算,該混凝土工程的直接工程費為200萬元,取費費率:措施費為直接工程費的5%,間接費費率為8%,利潤率為4%,綜合計稅系數為3.41%。
  施工單位委托一家具有相應資質的專業公司進行裂縫處理,處理費用為4.8萬元,工作時間為10天。該工程施工到第6個月,施工單位提出補償4.8萬元和延長10天工期的申請。
  該工程前7個月施工單位實際完成的進度款見表5-1

表5-1施工單位實際完成的進度款

時間(月)  1  2  3  4  5  6  7
實際完成的進度款(萬元)  200  300  500  500  600  800  800

  問題:
  1.項目監理機構在前3個月可簽認的工程進度款分別是多少(考慮扣保留金)?
  2.寫出項目監理機構對混凝土工程中出現細微裂縫質量問題的處理程序。
  3.計算出現細微裂縫的混凝土工程的造價。項目監理機構是否應同意施工單位提出的補償4.8萬元和延長10天工期的要求?說明理由。
  4.如果第5個月無其他異常情況發生,計算該月項目監理機構可簽認的工程進度款。
  5.如果施工單位按項目監理機構要求執行,在第6個月將裂縫處理完成并驗收合格,計算第7個月項目監理機構可簽認的工程進度款。

  第六題

  某實行監理的工程,施工合同采用《建設工程施工合同(示范文本)》,合同約定,吊裝機械閑置補償費600元/臺班,單獨計算,不進入直接費。經項目監理機構審核批準的施工總進度計劃如圖6-1所示(時間單位:月)。

圖6-1施工總進度計劃(初始計劃)

  施工過程中發生下列事件:
  事件1:開工后,建設單位提出工程變更,致使工作E的持續時間延長2個月,吊裝機械閑置30臺班。
  事件2:工作G開始后,受當地百年一遇洪水影響,該工作停工1個月,吊裝機械閑置15臺班、其他機械設備損壞及停工損失合計25萬元。
  事件3:工作I所安裝的設備由建設單位采購。建設單位在沒有通知施工單位共同清點的情況下,就將該設備存放在施工現場。施工單位安裝前,發現該設備的部分部件損壞,調換損壞的部件使工作I的持續時間延長1個月,發生費用1.6萬元。對此,建設單位要求施工單位承擔部件損壞的責任。
  事件4:工作K開始之前,建設單位又提出工程變更,致使該工作提前2個月完成,因此,建設單位提出要將原合同工期縮短2個月,項目監理機構認為不妥。

  問題:
  1.確定初始計劃的總工期,并確定關鍵線路及工作E的總時差。
  2.事件1發生后,吊裝機械閑置補償費為多少?工程延期為多少?說明理由。
  3.事件2發生后,項目監理機構應批準的費用補償為多少?應批準的工程延期為多少?說明理由。
  4.指出事件3中建設單位的不妥之處,說明理由。項目監理機構應如何批復所發生的費用和工程延期問題?說明理由。
  5.事件4發生后,預計工程實際工期為多少?項目監理機構認為建設單位要求縮短合同工期不妥是否正確?說明理由。

  一、答案及評分標準(20分)
  1.(9分)
 ?。?)30天內不妥(0.5分),應在10天內(1分);
 ?。?)施工組織設計作為監理規劃編制依據不妥(0.5分),應將有關建設工程合同文件作為編制依據(1分);
 ?。?)監理規劃中不需編制有關安全生產監理的內容不妥(0.5分),在監理規劃中應編制安全生產監理的相關內容(1分);
 ?。?)①監理規劃經總監理工程師批準后直接報送不妥(0.5分),應經監理單位技術負責人審核批準后報送(1分);
 ?、诒O理規劃在第一次工地會議后提交建設單位不妥(0.5分),應在第一次工地會議前提交。(1分);
  (5)修訂監理規劃由總監理工程師代表主持不妥;(0.5分),應由總監理工程師主持?(1分)。
  2.(2分)
  確定項目監理機構目標(0.5分)→確定監理工作內容(0.5分)→設計項目監理機構的組織結構(0.5分)→制定工作流程和信息流程(0.5分)。
  或:③(0.5分)→④(0.5分)→①(0.5分)→②(0.5分)
  3.(4.5分)
  (1)主持編制監理規劃不妥(0.5分),應由總監理工程師主持編制監理規劃(1分);
 ?。?)簽發工程款支付證書(0.5分)、調解建設單位與承包單位的合同爭議(0.5分)不妥,應由總監理工程師簽發(1分)、調解(1分)。
  4.(4.5分)
 ?。?)①監理實施細則:建設單位長期保存(0.5分),監理單位短期保存(0.5分);
  ②監理通知單:建設單位長期保存(0.5分),監理單位長期保存(0.5分);
 ?、喾职鼏挝毁Y質材料:建設單位長期保存(0.5分);
  ④費用索賠報告及審批:建設單位長期保存(0.5分);監理單位長期保存(0.5分);
 ?、葙|量評估報告:建設單位長期保存(0.5分),監理單位長期保存(0.5分)。

  二、答案及評分標準(20分)
  1.(4分)
 ?。?)2006年1月10日簽訂委托監理合同不妥(1分),應在發出監理中標通知書后的30天內簽訂監理合同(1分)。
  (2)監理合同價為260萬元不妥(1分),應為280萬元(1分)。
  2.(3分)
  回答“這是施工單位內部的事情”不妥(1分),應及時制止(1分)并向總監理工程師匯報(1分)。
  3.(6分)
 ?。?)安排另一名司機進行吊裝作業不妥(1分),應停止吊裝作業(1分);
 ?。?)專項施工方案未經總監理工程師批準便實施不妥(1分),應經總監理工程師批準后實施(1 分);
  (3)簽收工程暫停令后仍要求繼續吊裝作業不妥(1分),應停止吊裝作業。(1分)。
  4.(4分)
 ?。?)建設單位要求總監理工程師收回吊裝作業暫停令不妥(1分),應支持總監理工程師的決定(1分);
 ?。?)總監理工程師未報告政府主管部門不妥(1分),應及時報告政府主管部門(1分)。
  5.(3分)
  合理(1分),因為監理合同中有相關約定(1分)且非監理單位的原因(1分)。

  三、答案及評分標準(20分)
  1.(4分)
 ?。?)建設單位要求總監理工程師組織召開設計交底會(0.5分)和整理會議紀要不妥(0.5分)。
  設計交底會應由建設單位組織召開細(0.5分),會議紀要應由設計單位負責整理(0.5分)。
 ?。?)①口頭匯報不妥(0.5分),應書面匯報(0.5分)。
  ②派監理員復驗不妥(0.5分),應派專業監理工程師復驗(0.5分)。
  2.(3分)
 ?。?)營業執照(0.5分)、資質等級證書(0.5分);
  (2)業績(0.5分);
 ?。?)擬分包工程的內容和范圍(0.5分);
  (4)專職管理人員和特種作業人員的資格證(0.5分)、上崗證(0.5分)。
  3.(3分)
  協調施工單位保管該批材料(1分),若經設計單位確認可以使用,則該批材料可用于本工程(1分);若不能使用,應要求退貨(1分)。
  4.(3分)
  在隱蔽前48小時(0.5分)。以書面形式通知項目監理機構驗收(0.5分),驗收合格方可隱蔽(0.5分)。若項目監理機構未能在驗收前24小時(0.5分)之前書面提出延期要求,不進行驗收(0.5分),總承包單位可自行驗收(0.5分)。
  5.(7分)
 ?。?)總監理工程師直接簽署工程竣工報驗單,并向建設單位提交竣工驗收報告和質量評估報告不妥(0.5分),應在收到工程竣工中請后,組織專業監理工程師全面檢查竣工資料(1分)及各專業工程的質量(1分),驗收合格后,簽署工程竣工報驗單(1分),并向建設單位提交質量評估報告(1分)。
 ?。?)建設單位將未經驗收的工程投入使用不妥(0.5分),應在收到工程竣工驗收報告后,組織勘察、設計、施工、監理等單位進行工程驗收(1分),驗收合格后方可使用(1分)。

  四、答案及評分標準(20分)
  1.(3分)
  (1)不用計量(0.5分),因費用包干(1分);
 ?。?)應簽署支付憑證(0.5分),因合同約定一次性支付(1分)。
  2.(7分)
 ?。?)不正確(1分),因乙施工單位是分包單位(1分)。
 ?。?)①收到工程變更申請后進行審查(1分);
 ?、谕夂髨蠼ㄔO單位轉交原設計單位(1分);
  ③取得設計變更文件后,結合實際情況對變更費用和工期進行評估(1分);
 ?、芫驮u估情況與建設單位、施工單位協調后(1分),簽發工程變更單(1分)。
  3.(7分)
 ?。?)不妥(0.5分);因乙施工單位是分包單位(1分)。
  (2)①下達《工程暫停令》(0.5分);
 ?、谔岢鲇蓹z測單位對樁身混凝土強度進行檢測(0.5分);
 ?、蹤z測達到設計要求時,同意驗收。(0.5分);
 ?、軝z測達不到設計要求時,須經原設計單位核算?(0.5分);滿足設計要求的,同意驗收(0.5分);不滿足設計要求的,由相關單位提出處理方案(0.5分),并  予以審核簽認(0.5分);
 ?、荼O督施工單位的處理過程(0.5分),并對處理結果進行檢查、驗收(0.5分);
 ?、逎M足要求后,簽發《工程復工令》;(1分)。
  4.(3分)
 ?。?)妥當(0.5分),因有質量問題的商品混凝土是甲施工單位供應的(1分)。
  (2)不妥(0.5分),因建設單位不是混凝土供應合同的簽訂方(1分)。

  五、答案及評分標準(20分)
  1.(3分)
  (1)200×(1-5%)=190(萬元)(1分)
  (2)300×(1-5%)=285(萬元)(1分)
  (3)500×(1-5%)=475(萬元)(1分)
  2.(5分)
 ?。?)簽發《監理工程師通知單》(1分);
 ?。?)批復處理方案(1分);
 ?。?)跟蹤檢查處理方案的實施(1分);
  (4)檢查、鑒定和驗收處理結果(1分);
 ?。?)提交質量問題處理報告(1分)。
  3.(8分)
 ?。?)措施費:200×5%=1 0(萬元)    (1分)
  直接費:200+10=210(萬元)    (1分)
  間接費:210×8%=16.8(萬元)    (1分)
  利潤:(210+16.8)×4%=9.07(萬元)    (1分)
  稅金:(210+16.8+9.07)×3.41%=8.04(萬元)    (1分)
  工程造價:210+16.8+9.07+8.04=243.91(萬元)    (1分)
 ?。?)不同意(1分);因為是施工單位的責任(1分)。
  4.(2分)
  600×(1-5%)-243.91×(1-5%)=338.29(萬元)    (2分)
  5.(2分)
  800×(1-5%)-300+243.91×(1-5%)=691.71(萬元)    (2分)

  六、答案及評分標準(20分)
  1.(3分)
 ?。?)20個月(1分);
 ?。?)A→D→F→I→K→M(或:①→②→⑤→⑦→⑧→⑩→⑧)(1分);
 ?。?)2個月(1分)。
  2.(4分)
 ?。?)吊裝機械閑置補償費:600×30=18000(元)(1分);
 ?。?)工程延期為零(1分);
  (3)理由:①建設單位原因造成的費用增加,應給予施工單位補償。(1分);
  ②工作E的持續時間延長不影響總工期(1分)。
  3.(6分)
 ?。?)補償費用為零(1分);
 ?。?)工程延期1個月(1分);
 ?。?)理由:①不可抗力原因,費用不補償(1分);工期可順延(1分);
 ?、诠ぷ鱃為關鍵工作(1分),影響工期1個月(1分)。
  4.(4分)
 ?。?)未通知施工單位共同清點并移交設備不妥(0.5分),要求施工單位承擔部件損壞
  的責任不妥如(0.5分);因建設單位未將設備移交施工單位保管(1分);
  (2)應批復補償費用1.6萬元(0.5分),工程不予延期(0.5分)。
  因屬建設單位責任(0.5分),但工作I為非關鍵工作(0.5分)。
  5.(3分)
 ?。?)19個月(1分);
 ?。?)正確(1分),因總工期比原合同工期縮短1個月疊(1分)。

百分百考試網 考試寶典

立即免費試用
久久久影视精品| 91日韩在线专区| 国产成人精品久久亚洲高清不卡| 久久夜靖品2区| 91精品国产自产观看在线 | 精品人伦一区二区| 久草在线新免费首页资源站| 婷婷成人综合网| 91亚洲免费视频| 国产在线超碰| 一区二区高清视频在线观看| 99爱视频在线| 精品国产一区二区三区四区阿崩| 91麻豆国产精品久久| 天天爱天天做天天操| 天天干 夜夜操| 99久久精品国产麻豆演员表| 四虎一区二区| 天天干人人干| 久久久久久久久久电影| 亚洲成人动漫在线| 开心丁香婷婷深爱五月| 国产偷v国产偷v亚洲高清| 日韩一区二区高清视频| 超碰超碰97| 中文无字幕一区二区三区| 少妇高潮毛片色欲ava片| 国产在线传媒| 一区二区免费在线播放| 欧美成年人视频在线观看| 日本中文字幕在线视频| 日本韩国欧美一区| 动漫精品一区二区三区| 日韩成人亚洲| 亚洲小视频在线观看| 免费的毛片视频| 日韩久久久久| 国产日韩欧美91| 九九久久精品这里久久网| 国产精品一区不卡| 欧美日韩dvd| 青青草手机在线| 日韩欧美在线中文字幕| 中国黄色a级片| 四虎成人精品一区二区免费网站| 一区二区中文字幕| 91亚洲国产成人久久精品麻豆| 日本在线播放一二三区| 日韩毛片一区| 欧美一a一片一级一片| 久久精品国产亚洲av麻豆| 久久er热在这里只有精品66| 日韩在线播放视频| 国产精品视频一区二区三区,| 极品裸体白嫩激情啪啪国产精品| 国产精品久久久久久久小唯西川| xfplay资源站夜色先锋5566| 国产精品久久777777| 亚洲三级在线视频| 亚洲一区二区三区四区| 色偷偷888欧美精品久久久| 成人av在线天堂| 国产又大又硬又粗| 青草在线视频| 亚洲精品美女在线| 黄色av一区二区| 一本一本久久| 视频一区不卡| 青青久在线视频免费观看| 欧美在线短视频| 欧美成人一二三区| 99国产精品一区二区| 国产一区在线观| 国产对白在线正在播放| 色综合天天狠狠| 欧美三级在线免费观看| 午夜国产一区二区| 麻豆成人av| 日本成人一区| 欧美成人a∨高清免费观看| 神马久久久久久久| 久久青草久久| 男人日女人视频网站| av毛片在线看| 中文字幕亚洲一区在线观看 | 免费网站观看www在线观| 日韩欧美网站| 久久久久久久久久久一区| 亚洲网站情趣视频| 日韩一区二区三区电影在线观看 | 高清在线成人网| 亚洲视频在线观看一区二区三区| 天堂av中文在线观看| 欧美成人中文字幕在线| 国产亚洲精品拍拍拍拍拍| 亚洲欧美一区二区在线观看| 法国伦理少妇愉情| 欧美精品系列| 日韩高清专区| 黄网页免费在线观看| 中文字幕在线日韩| 日韩欧美一区二区三区不卡视频| 国产精品美女久久久久aⅴ国产馆| 裸模一区二区三区免费| 久久天天狠狠| 久99久在线| 国产免费内射又粗又爽密桃视频| 1024精品视频| 国产精品无码一区二区三区免费 | 久久国产精品一区二区三区| 欧美人成在线观看| 免费无码av片在线观看| 少妇人妻互换不带套| 不卡av日日日| 国产精品网站一区| 久久精品视频免费观看| 国产 欧美在线| av中文字幕一区| av一区二区三区| 国产欧美精品在线观看| 成人免费播放器| 久久精品女人天堂av免费观看 | 国产精品h视频| 9765激情中文在线| 欧美最顶级的aⅴ艳星| 男人插女人欧美| 精品少妇一区二区三区在线播放 | 在线免费观看国产精品| 国产精品99久久久久久似苏梦涵 | 国产精品 欧美激情| 翔田千里一区二区| 亚洲成色www.777999| 日韩av不卡一区| 亚洲综合欧美日韩| 成人va天堂| 成人免费看片网址| 成人日韩欧美| 欧美孕妇孕交黑巨大网站| 精东传媒在线观看| 久久精品人人爽| 99热播在线观看| 亚洲精品久久久久久久久久久久 | 成人污污www网站免费丝瓜| 国产三级精品在线不卡| 啪啪免费视频一区| 国产精品色午夜在线观看| 黄色视屏网站在线免费观看| 欧美成aaa人片免费看| 成人av视屏| 亚洲性猛交xxxxwww| 美女网站免费观看| 亚洲福利在线播放| 国产chinese男男gaygay网站| 欧美日韩亚洲综合在线 | 国产精品x8x8一区二区| 神马影院午夜我不卡影院| 韩国精品视频在线观看| 欧美精品久久久| 深夜视频一区二区| 日本高清久久一区二区三区| 欧美一级二级视频| 麻豆传媒一区二区| jizzjizz少妇亚洲水多| 蜜桃精品久久久久久久免费影院| 成人免费网站视频| 鲁鲁狠狠狠7777一区二区| 亚洲www免费| 日本一区二区免费看| 亚洲精品aaa| 一区二区三区四区欧美日韩| 国产999精品在线观看| 亚洲欧美国产一区二区| 成人网av.com/| 久久久无码中文字幕久...| 成人在线tv视频| 欧美一级免费播放| 欧美精选一区二区三区| 日本精品久久久久中文字幕| 色综合色综合| 亚洲免费在线播放视频| 99热精品在线观看| 丝袜美腿中文字幕| 久草这里只有精品视频| 国产男女猛烈无遮挡在线喷水| 国产91精品精华液一区二区三区| 麻豆chinese极品少妇| 久久蜜桃av一区二区天堂| 欧美一区二区三区久久久| 亚洲黄色免费电影| 无码国产色欲xxxx视频| 免费一级片91| 欧美一级免费观看| 国产福利片一区二区| 69成人免费视频| 日日噜噜夜夜狠狠视频| 美女尤物国产一区| 精品人妻一区二区三| 天堂久久一区二区三区| 大地资源高清在线视频观看| 91视频在线观看免费|
